近日,公司循环水节能改造项目顺利完成全部施工任务,经前期数据采集与初步核验,项目综合节电率达13.57%,核心指标均满足合同要求,成功通过预验收,为企业绿色低碳发展注入强劲动力。
项目前期,公司高度重视,明确系统母管供水压力>0.42Mpa、回水压力<0.25Mpa,供水流量>20000m³/h等核心目标,约定保留2000m³/h系统余量的同时保持综合节电率≥13%,确保适配不同生产工况需求。施工前,技术团队对循环水系统开展全面勘察,优化施工方案,调配优质设备材料并完成质量检验,同时对施工人员进行专项技术培训与安全交底,为改造工作筑牢基础。
2025年8月23日,项目正式启动改造施工。施工团队遵循“单泵逐一改造、调试合格再推进”的原则,先对备用泵实施改造,避免影响正常生产。每台泵改造前,严格执行停机、断电、管道隔离等防护措施,拆解检查部件磨损情况后,精准替换为量身定制的三元流高效节能转子总成,严控装配精度并完成单机调试。值得一提的是,本次改造在三元流技术基础上结合生产实际需求,采用“三元流+分区增压控制”的最优方案,通过增设增压泵实现分区增压调节,既保证了各供水区域的适配供应与生产需求稳定的基础上,又达到了降耗增效的最终目标。历经59天紧张有序的施工,5台循环水泵先后顺利完工:8月23日C泵改造完成,9月5日A泵交付使用,9月13日D泵投入运行,9月22日E泵达标验收,9月27日B泵完成改造,全系统成功联动试运行。

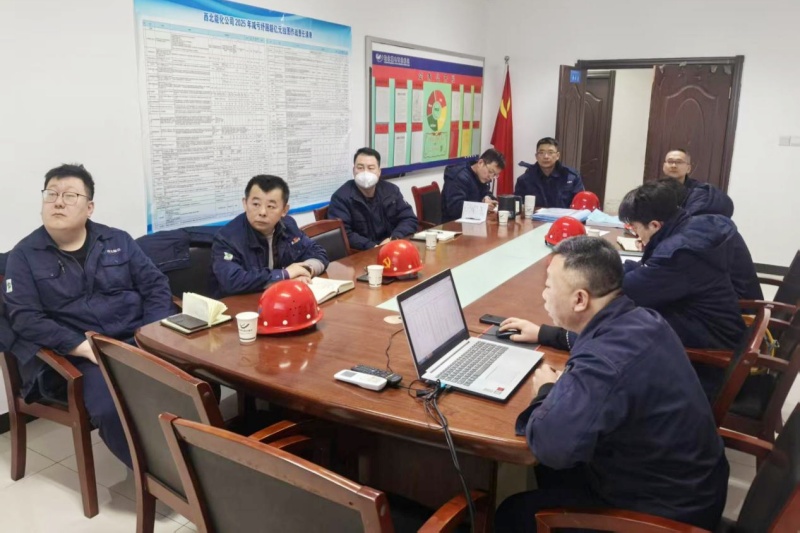

改造完成后,项目进入为期3个月的运行数据采集阶段,通过专业计量设备全程监测,5台泵运行稳定,各项指标表现优异。经核算,改造后系统母管压力稳定保持0.43Mpa,回水压力0.21Mpa,供水流量达21644m³/h,均满足合同约定标准;综合节电率扣除增压泵电量后达13.57%,超额完成≥13%的节能目标,其中B泵、C泵、E泵单泵节电率分别达16.93%、13.42%、17.05%,成效显著。此外,水泵主体使用寿命可达20年,大修周期5年,系统运行可靠性大幅提升。在预验收过程中,验收组对项目资料完整性、数据真实性及改造效果给予高度认可,一致同意项目通过预验收。
此次循环水节能改造项目的成功实施,不仅有效降低了企业能耗成本,更提升了循环水系统运行效率与稳定性,为行业节能改造提供了可借鉴的实践经验。下一步,公司将完善验收档案资料,推进正式验收工作,持续发挥节能改造效益,助力绿色低碳转型。
